Стартовал финальный этап реконструкции крупного газопровода в ЮВАО

Большая часть работ проводилась с применением бестраншейных технологий.

До конца лета 2022 года столичные газовики завершат реконструкцию газопровода высокого давления, обеспечивающего снабжение трёх округов столицы, двух ТЭЦ и крупной газгольдерной станции на юго-востоке Москвы. Работы проведены в два этапа с применением бестраншейных технологий без отключения потребителей от газа.

Реконструкция на Волжском бульваре включала в себя работы на газопроводах диаметром 700 и 800 миллиметров общей протяженностью 1,7 км. Они питают жилые дома Юго-Восточного, Восточного и Центрального административных округов Москвы, а также один из крупнейших газорегуляторных пунктов столицы — Карачаровскую газгольдерную станцию. Она, в свою очередь, обеспечивает работу ТЭЦ-8, ТЭЦ-11, РТС «Фрезер», общегородских газораспределительных пунктов.

Столичные газовики на этапе проектирования учли значение газопровода для непрерывного обеспечения жителей газом и теплом и разделили процесс реконструкции на два этапа: первый этап был завершён до начала отопительного сезона прошедшего года, второй этап с учётом благоустройства будет завершён до конца лета 2022 года.

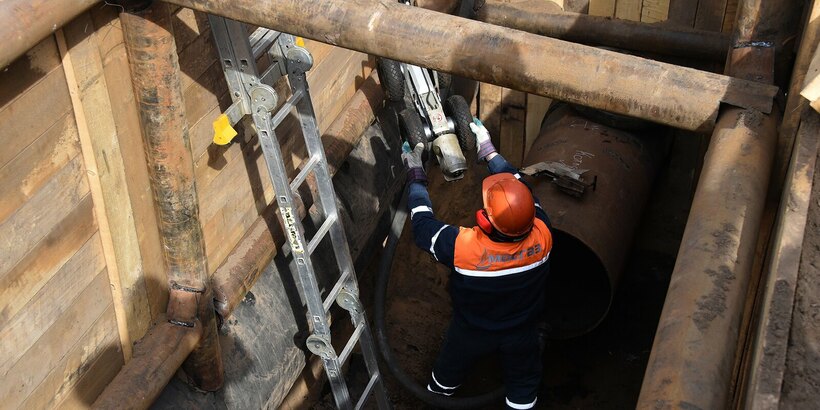

Большая часть работ проведена с применением бестраншейных методов и современных подходов к реконструкции, что минимизировало разрытия и позволило провести работы без отключения потребителей. Рабочие котлованы были расположены вдоль домов № 114А, корпус 1, и 114А, корпус 3, на Волжском бульваре, а также был организован переход через Волгоградский проспект. После врезки газопровода в действующую сеть будет проведено благоустройство: восстановлены асфальт и газонное покрытие в местах проведения работ.

Отметим, что газопровод был проложен в 70-х годах двадцатого века, после завершения реконструкции он прослужит ещё более сорока лет.

Официальный сайт Мэра Москвы 27 июля 2022
Поделиться
Поделиться
Вконтакте Скопировать ссылку
Скопировано!

Читайте также

17 августа
Более 45 тысяч заявок отработала газовая служба Москвы с начала года

Газовая служба Москвы с начала 2026 года отработала свыше 45 тысяч обращений

17 августа
Более 45 тысяч заявок горожан отработала газовая служба с начала года

Рост количества заявок связан с укреплением доверия к официальной сервисной службе.

Запах газа?
Звони — 104
Горячая линия
105120 Москва, Мрузовский переулок, дом 11, строение 1

© АО «МОСГАЗ», 2026. При использовании материалов ссылка на сайт обязательна.

Разработка и поддержка — Upriver

#str#
